2020年10月23日8:30,当黄家湖污水处理厂三期扩建工程尾水箱涵段自来水管线迁改工程项目成员完成停水作业清理退场,标志着此项工程的施工任务全部完成。
黄家湖污水处理厂扩建升级是为满足武昌地区日益增大的污水排放量的同时,保证达到国家环保标准的“民生工程”。由于原有管道与新建箱涵高程冲突,为了不影响新建箱涵出水,管道迁改势在必行。7月13日迁改工程正式启动,项目经理毛家号带领全体成员坚守施工一线,他们主动放弃休假,顶着烈日炙烤,在严格落实常态化疫情防控的工作要求下,重视安全文明施工标准,通过团队协作,9月初完成了DN1600管道、DN100排气阀和排气井室的安装任务。
由于该供水管道是为洪山南湖片区及光谷关山片区送水的主干管,沿线小区、企业单位及学院众多,停水影响的线路长、范围广。为了最大程度减小停水对沿线用户造成的影响,公司与集团各相关部门多次开会商讨,优化停水方案,最终确定在10月22日晚22:00开展停水并网作业,施工时间为12小时。

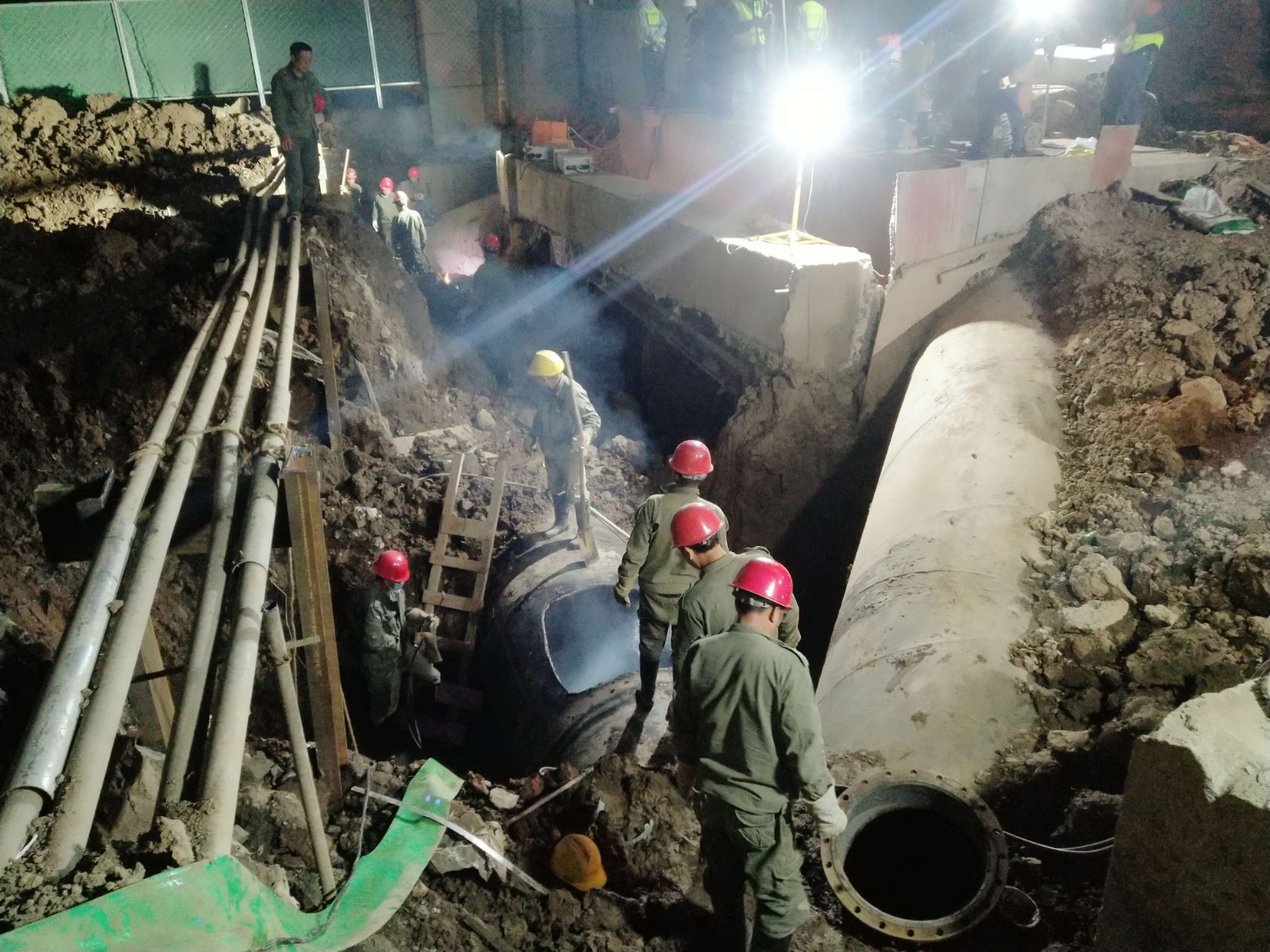

为了在规定时间内安全、顺利完成停水并网施工,管道工程公司高度重视,指导项目部将施工人员、设备、材料准备充足,提前运送到现场,同时明确分工,项目部成员各司其职。10月22日晚上20:00,工程公司副经理宋萍森及管道工程公司经理室再一次对准备工作进行了检查。晚上21:00,集团生产部、武昌供水部、自来水建设事业部、控股建设事业部及监理单位相关部门负责人陆续到达施工现场指导工作。晚上22:00,随着集团调度中心下达关闭闸门的指令,现场施工严格按照之前的部署有条不紊的进行。23日早7:35,当拎完检查孔最后一颗螺丝时,项目部成员终于松了一口气。
本次停水施工由于组织得当,提前近90分钟施工完毕。
